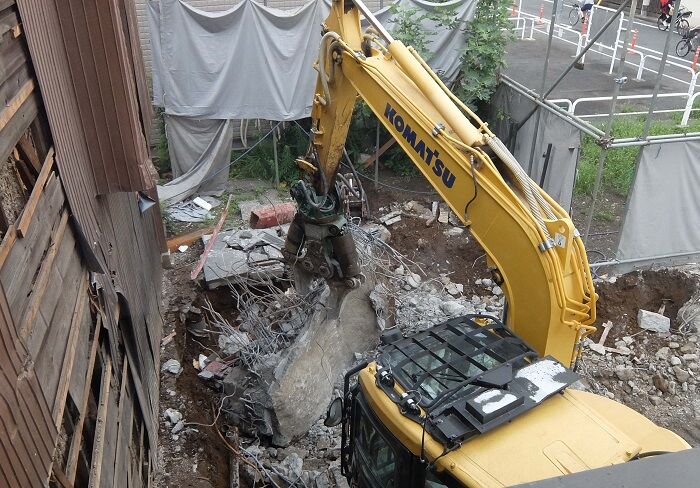

仮住まいに移ってそろそろ1年、もう新居はできたのかといわれそうですが、実は数日前、やっと着工に漕ぎつけました。1月に引っ越したのは昨年の10月くらいにとなりが空き家になり、これ幸いと早めに契約したからで、道路拡張に引っかかる長男夫婦が引っ越したのは4月の末になります。

連休明けの5月8日から解体が始まった。これは10日の撮影。

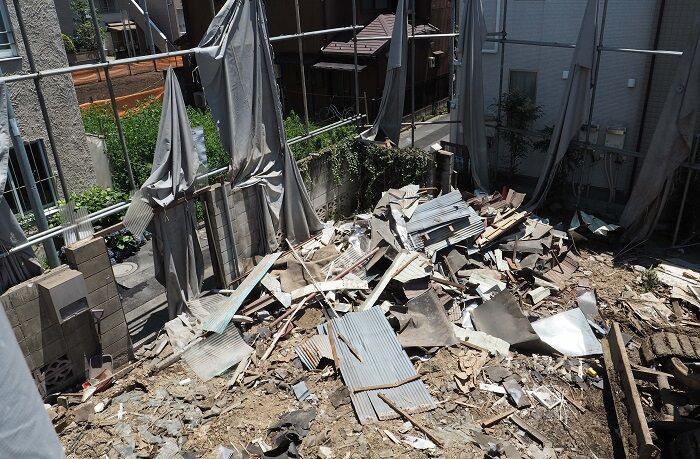

5月25日、3階はなくなった。

6月5日、建物はほぼ解体された。

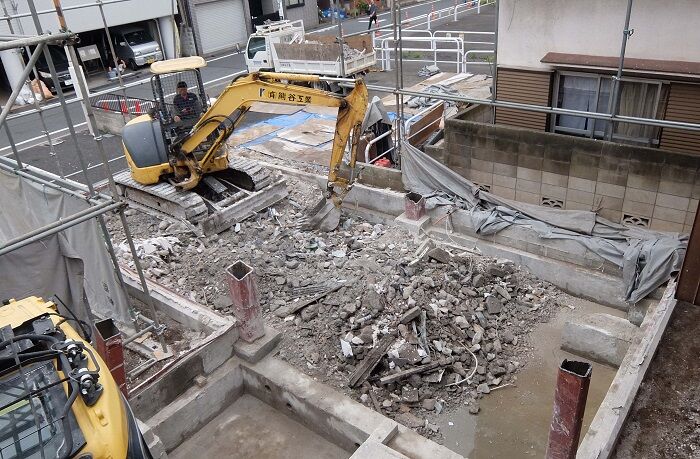

6月6日、まだ基礎が残っている。

6月10日、土台がやたらと頑丈で、バルタン星人みたいな重機でバリバリと砕いていく。14日で完了となった。

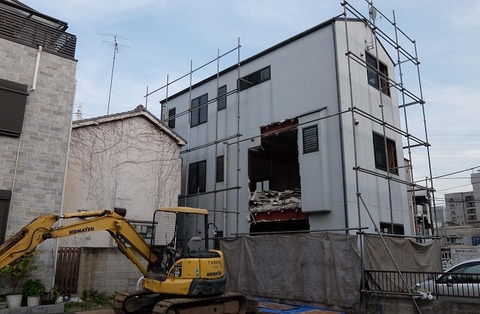

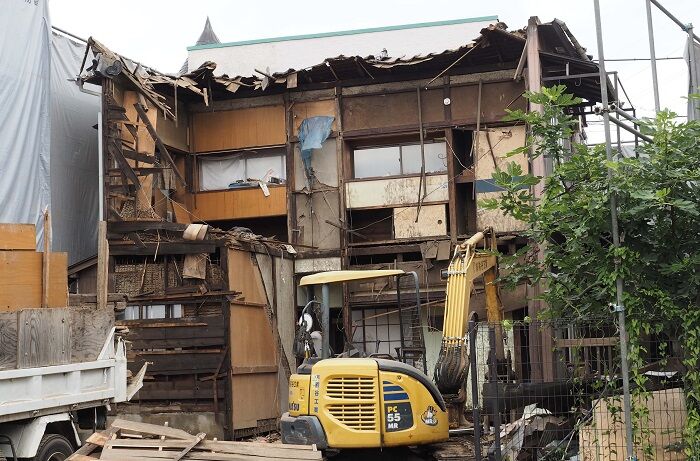

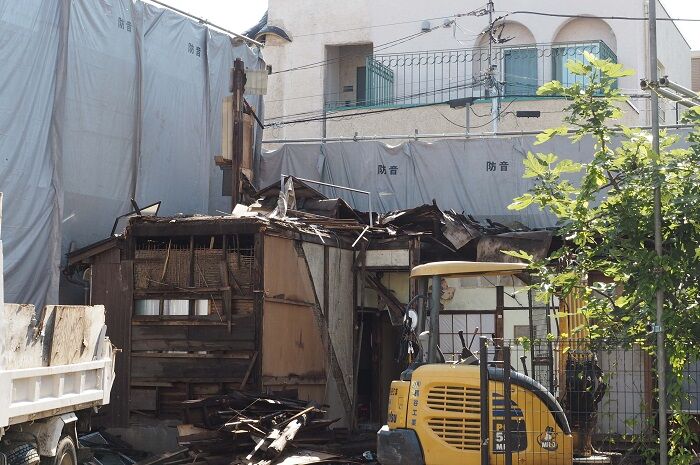

15日から旧居の解体にかかる。9:30で壁の一部が剥がされた。

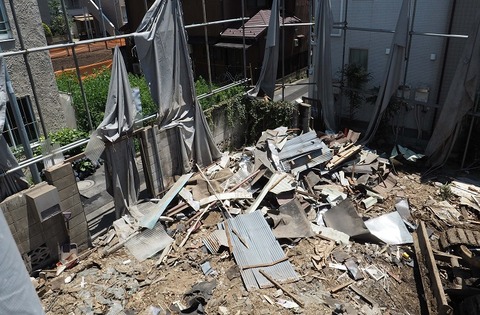

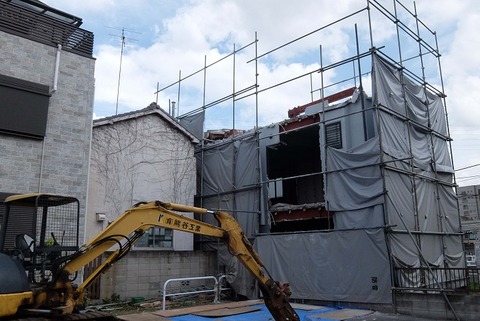

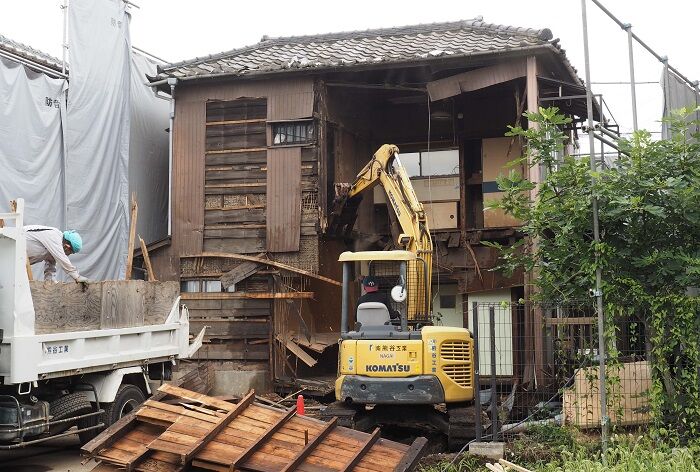

15日の12:18、半日でだいぶ捗った。

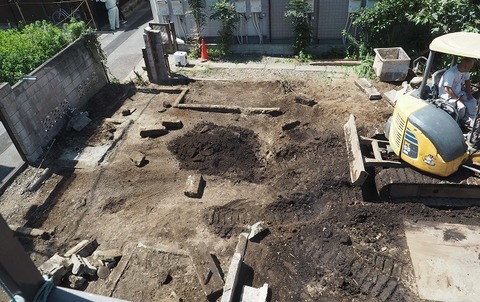

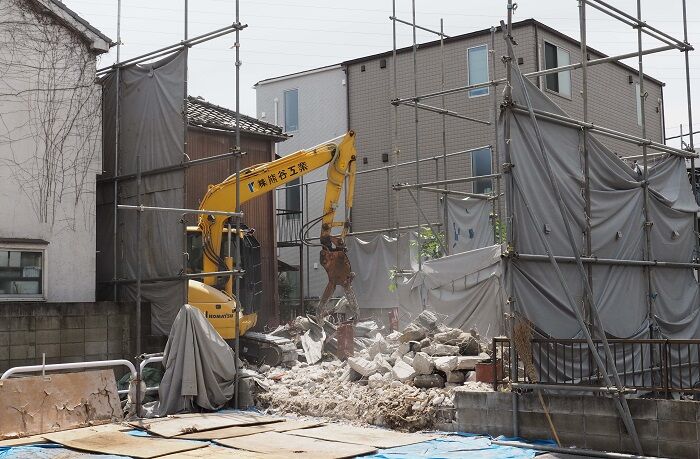

16日の8:01、もう2階部分はない。

10:46、1階もほぼ形がなくなった。

12:17、だいぶ片付いた。まだブロック塀は残っている。

道路側から見たところ。左の仮住まいは見晴らしがよくなった。

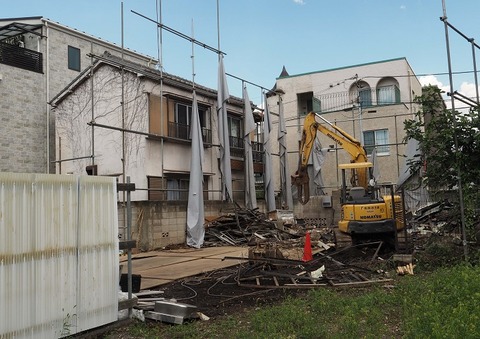

15:24、足場も撤去され、かなり更地に近くなった。

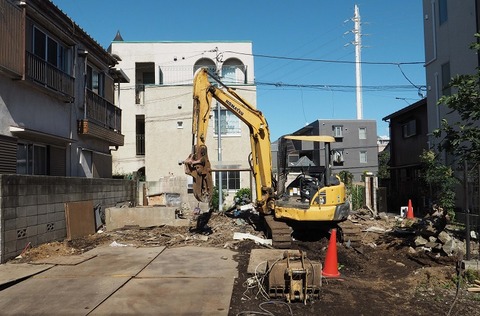

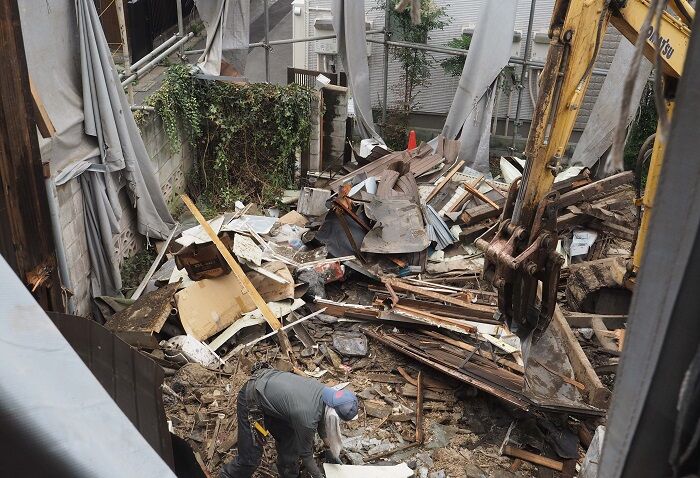

17日の9:33、遺跡の発掘みたいだが、なにも出てこない。

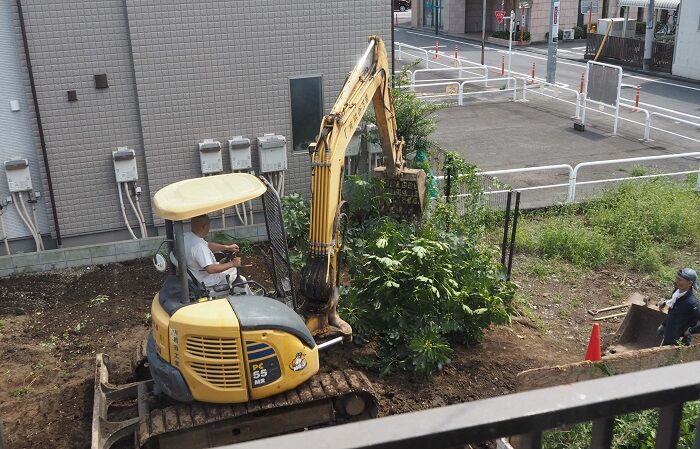

13:41、最後に植木を引っこ抜く。

16:15、綺麗に整地された。

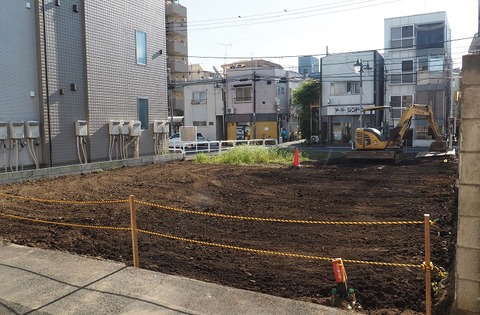

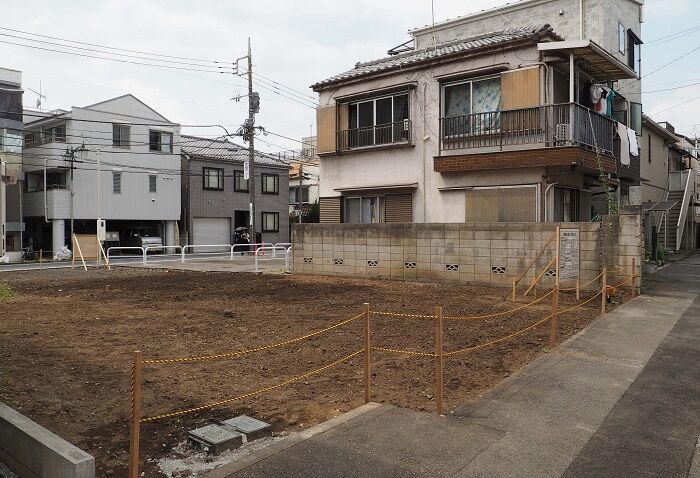

20日、家が2軒あったという面影はどこにもない。

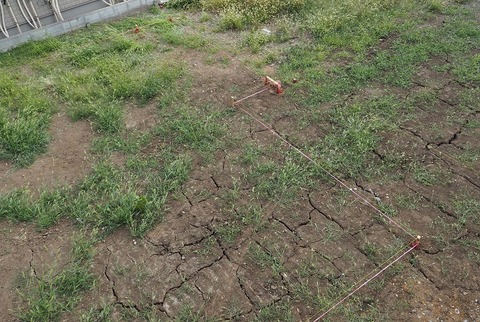

役所に解体届けを出し、7月31日には建物の輪郭を示す糸が張られた。これで8月には着工と思ったのだが、非常口の位置などにダメ出しがあり、一部設計変更などで時間を食うことになる。

11月の20日頃に建築許可が下り、12月7日に再確認の測量が行われた。

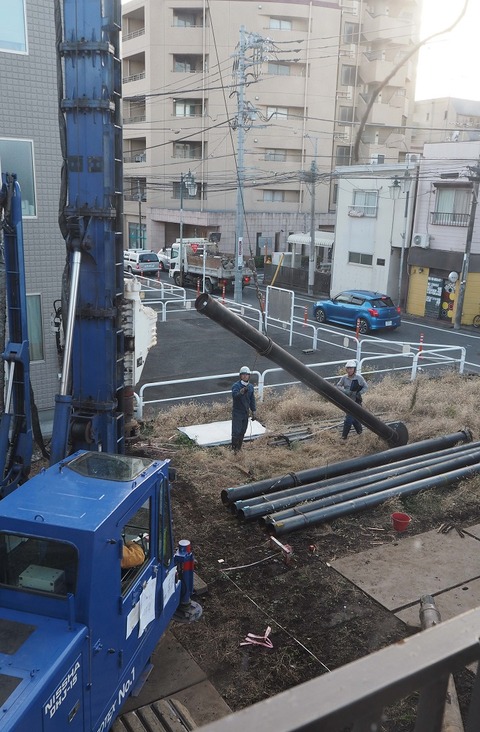

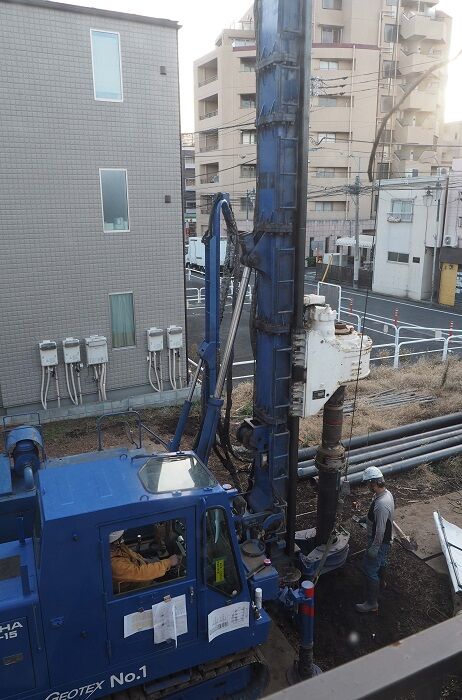

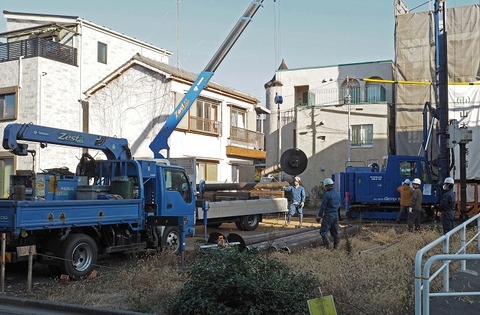

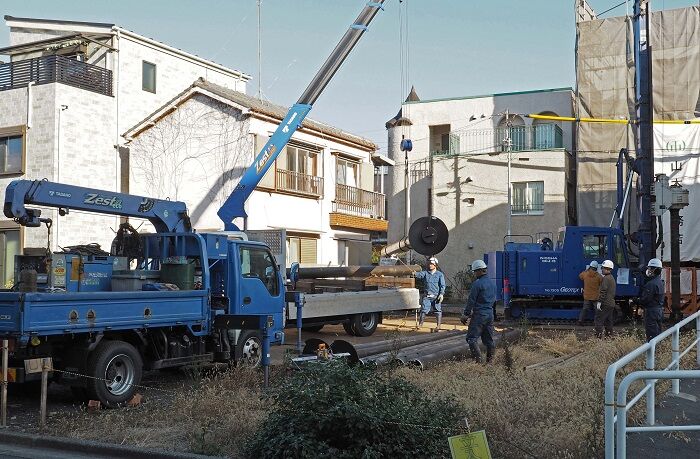

11日に重機が入るための鉄板を敷き、14日は早朝のまだ薄暗いうちに杭打ちの重機が到着。8時過ぎには基礎となる鉄パイプも運び込まれ、作業が開始された。

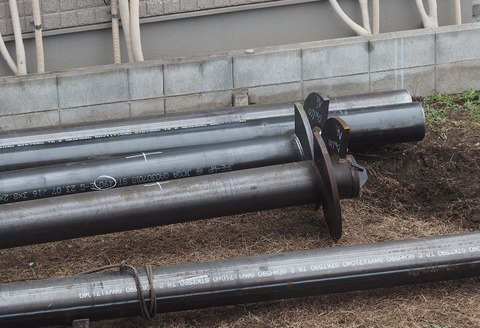

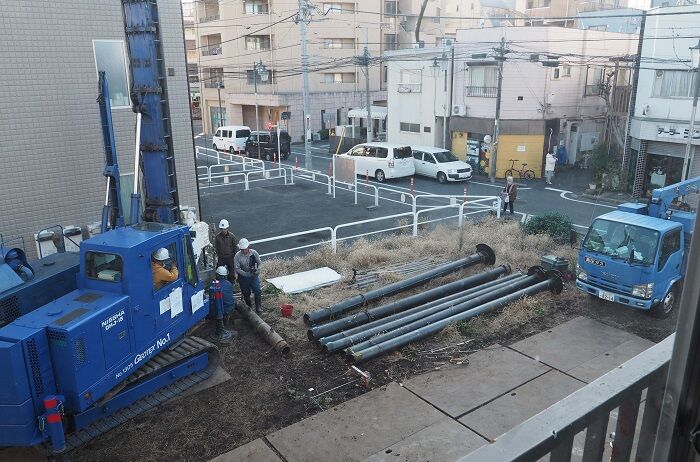

鉄パイプは長さ6m、これを2本つなげて打ち込む。

パイプは2種類あり、スクリューみたいなのが付いたのを最初に打ち込む。実際には時計回りにグルグル回してネジ込むので、音も小さいし回りへの衝撃もほとんどない。

1本目のパイプを吊上げ、所定の位置にセットする。

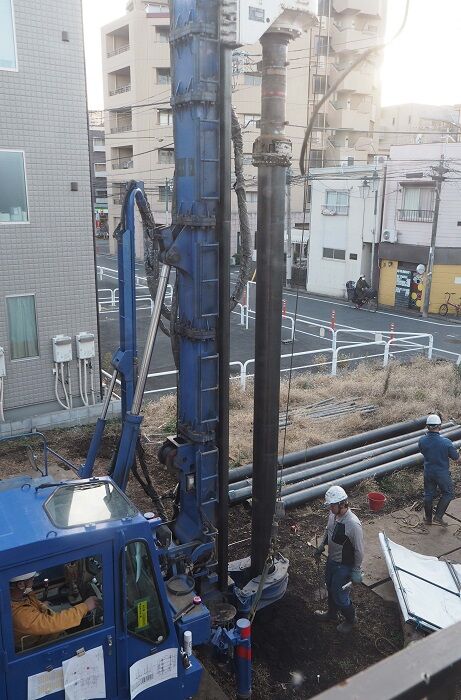

15:15、そんなに柔らかい土ではないと思うけど、どんどんネジ込まれてゆく。

数分でここまで入った。

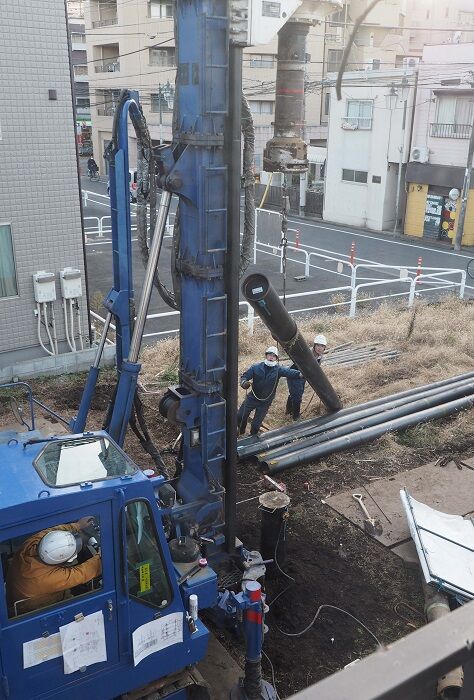

2本目のパイプを吊上げる。

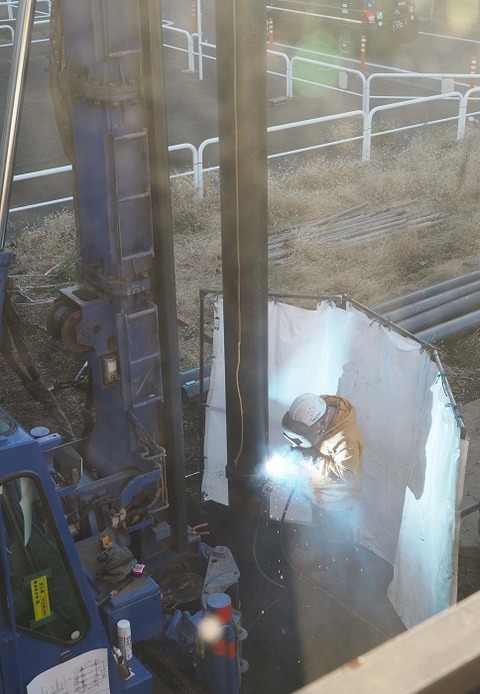

つなぎ目を溶接してさらにネジ込む。2日間で10数本のパイプが打込まれ、地表からは見えなくなったた。このあと地面を掘り、年内に基礎となるコンクリートの流し込みが完了する見込み。

連休明けの5月8日から解体が始まった。これは10日の撮影。

5月25日、3階はなくなった。

6月5日、建物はほぼ解体された。

6月6日、まだ基礎が残っている。

6月10日、土台がやたらと頑丈で、バルタン星人みたいな重機でバリバリと砕いていく。14日で完了となった。

15日から旧居の解体にかかる。9:30で壁の一部が剥がされた。

15日の12:18、半日でだいぶ捗った。

16日の8:01、もう2階部分はない。

10:46、1階もほぼ形がなくなった。

12:17、だいぶ片付いた。まだブロック塀は残っている。

道路側から見たところ。左の仮住まいは見晴らしがよくなった。

15:24、足場も撤去され、かなり更地に近くなった。

17日の9:33、遺跡の発掘みたいだが、なにも出てこない。

13:41、最後に植木を引っこ抜く。

16:15、綺麗に整地された。

20日、家が2軒あったという面影はどこにもない。

役所に解体届けを出し、7月31日には建物の輪郭を示す糸が張られた。これで8月には着工と思ったのだが、非常口の位置などにダメ出しがあり、一部設計変更などで時間を食うことになる。

11月の20日頃に建築許可が下り、12月7日に再確認の測量が行われた。

11日に重機が入るための鉄板を敷き、14日は早朝のまだ薄暗いうちに杭打ちの重機が到着。8時過ぎには基礎となる鉄パイプも運び込まれ、作業が開始された。

鉄パイプは長さ6m、これを2本つなげて打ち込む。

パイプは2種類あり、スクリューみたいなのが付いたのを最初に打ち込む。実際には時計回りにグルグル回してネジ込むので、音も小さいし回りへの衝撃もほとんどない。

1本目のパイプを吊上げ、所定の位置にセットする。

15:15、そんなに柔らかい土ではないと思うけど、どんどんネジ込まれてゆく。

数分でここまで入った。

2本目のパイプを吊上げる。

つなぎ目を溶接してさらにネジ込む。2日間で10数本のパイプが打込まれ、地表からは見えなくなったた。このあと地面を掘り、年内に基礎となるコンクリートの流し込みが完了する見込み。
